背景

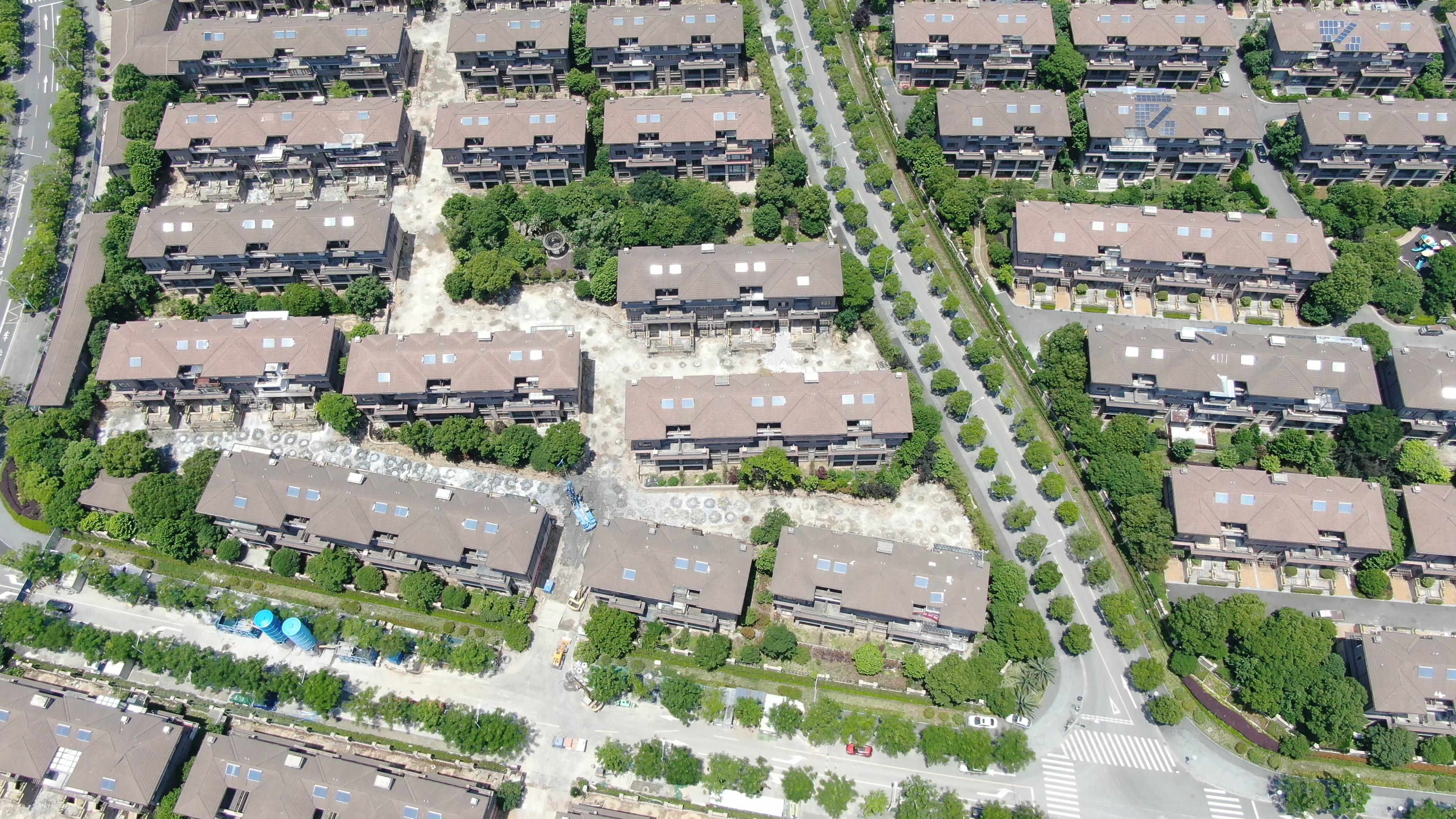

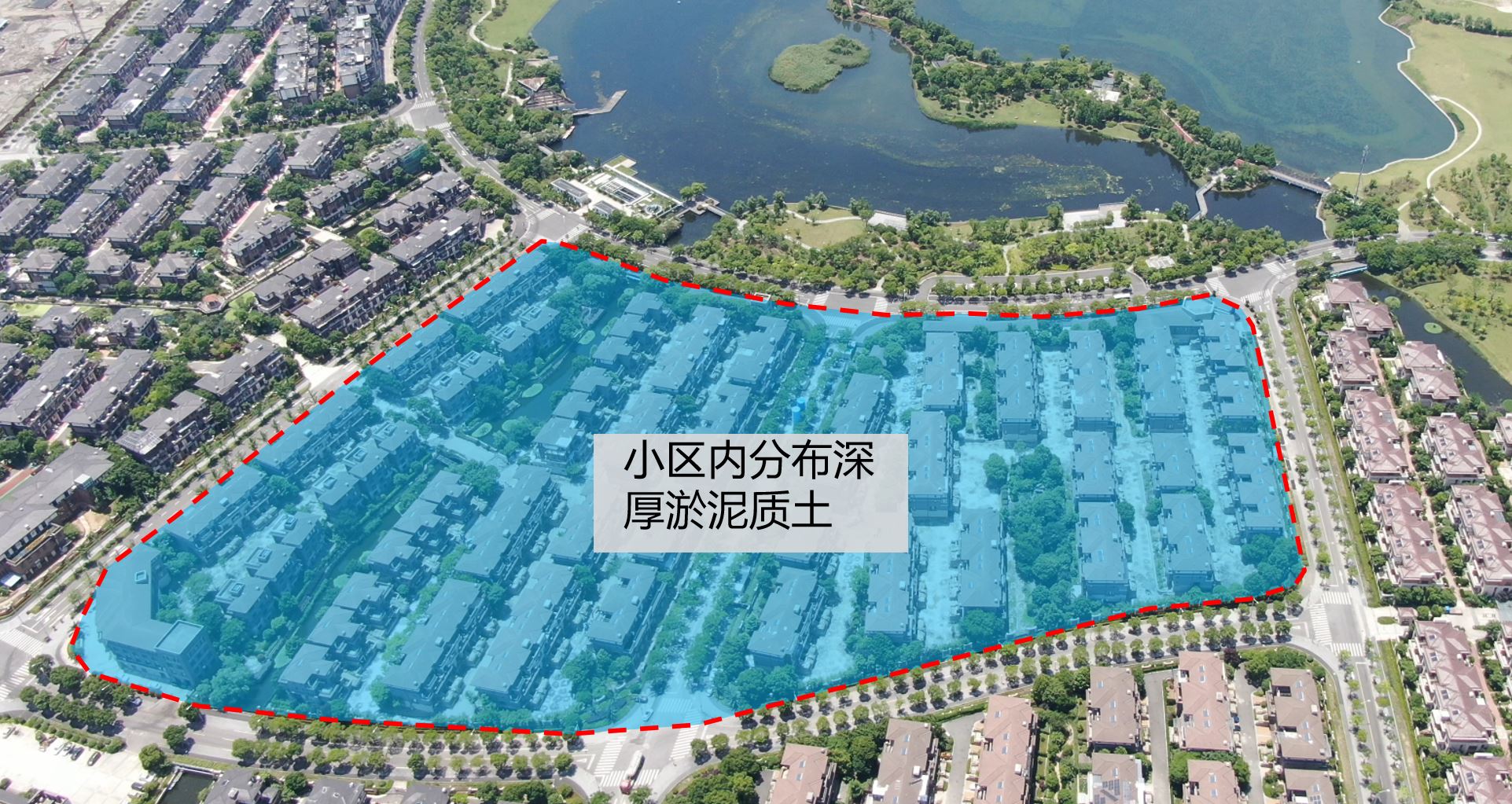

▲項目航拍
本項目為高檔別墅住宅區,由于寧波地區的土質條件大多以深厚的淤泥質土為主,而該小區道路當初又缺乏有效的加固措施,導致使用過程中沉降日益加大,路面裂縫、塌陷情況普遍,地下管線破壞嚴重,小區內業主的正常生活受到了很大影響。

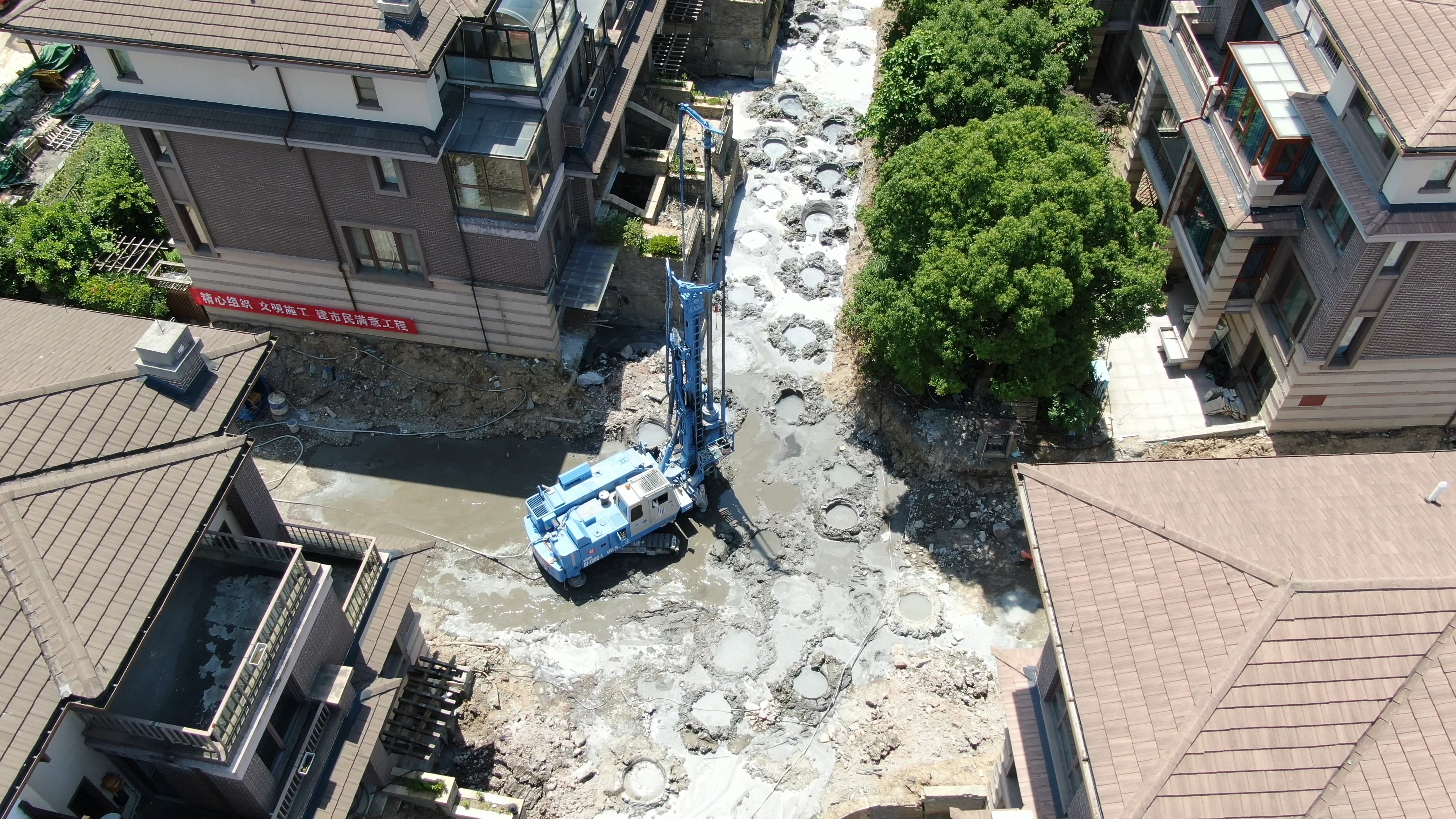

▲路面沉降實況
后來經過各方的多次協商,一致決定先采用復合地基進行道路加固,然后對路面進行修復。但是地基加固采用哪種工藝,又成為了新的難題。
傳統地基加固方式有三軸SMW工法,傳統高壓旋噴樁,單軸或雙軸攪拌樁工法和MJS工法。

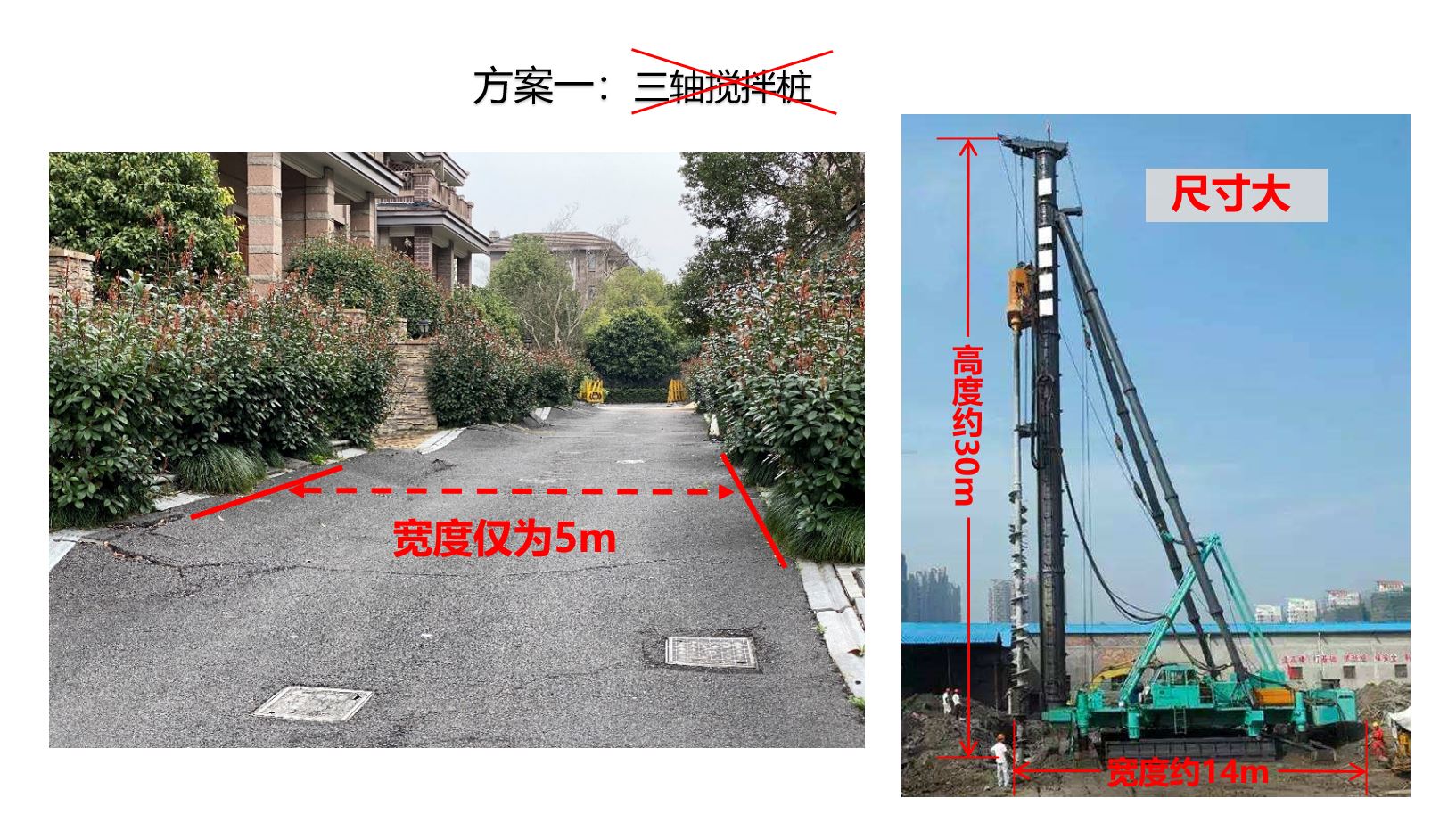

最先被排除的是三軸水泥攪拌樁,由于三軸設備尺寸太大,而小區內部道路普遍只有5~8m寬,所以不具備施工條件;

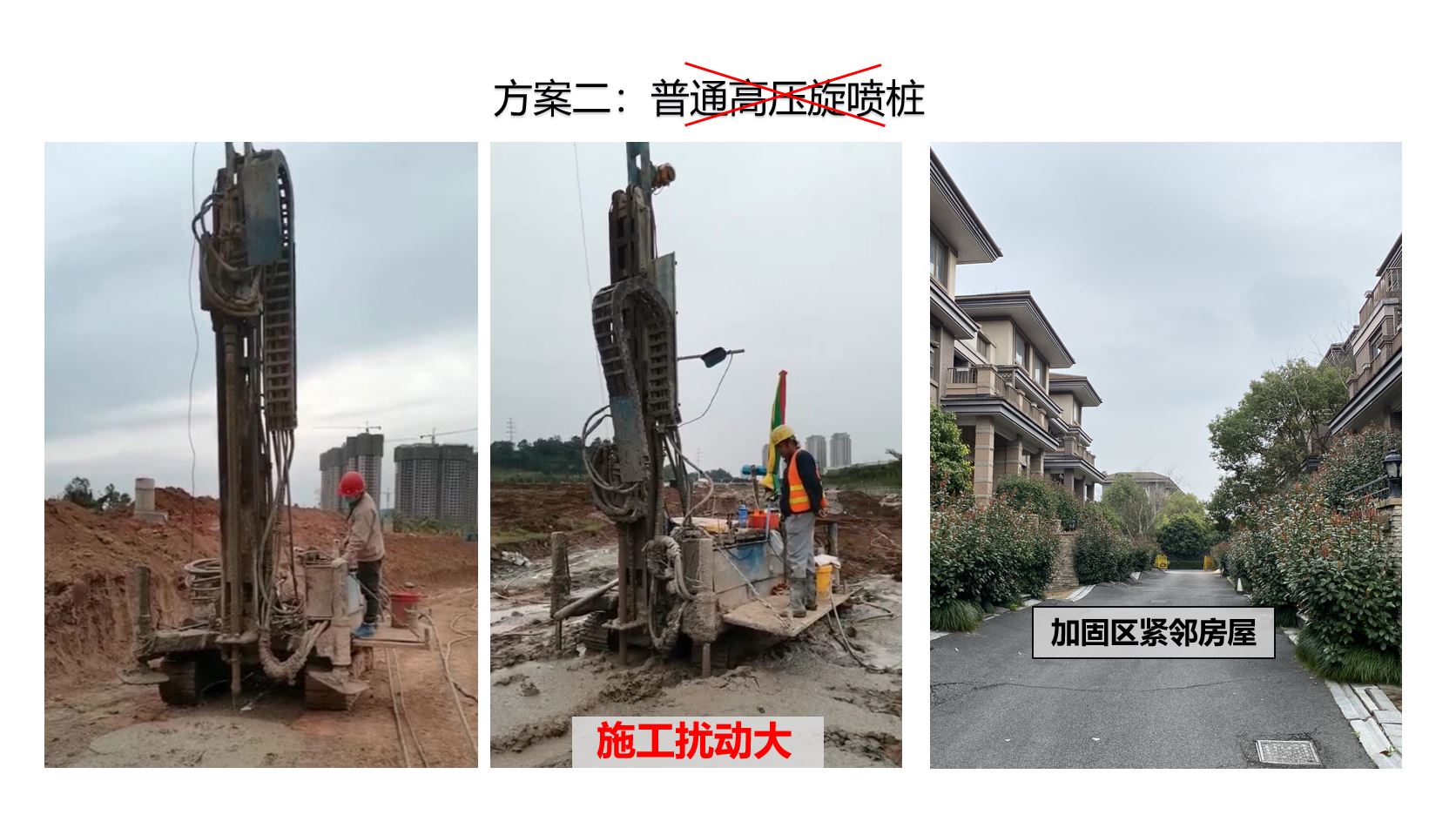

其次是高壓旋噴樁,由于施工場地就在小區內部,大家覺得這種施工工藝對周邊房屋擾動比較大,所以也沒有接受。

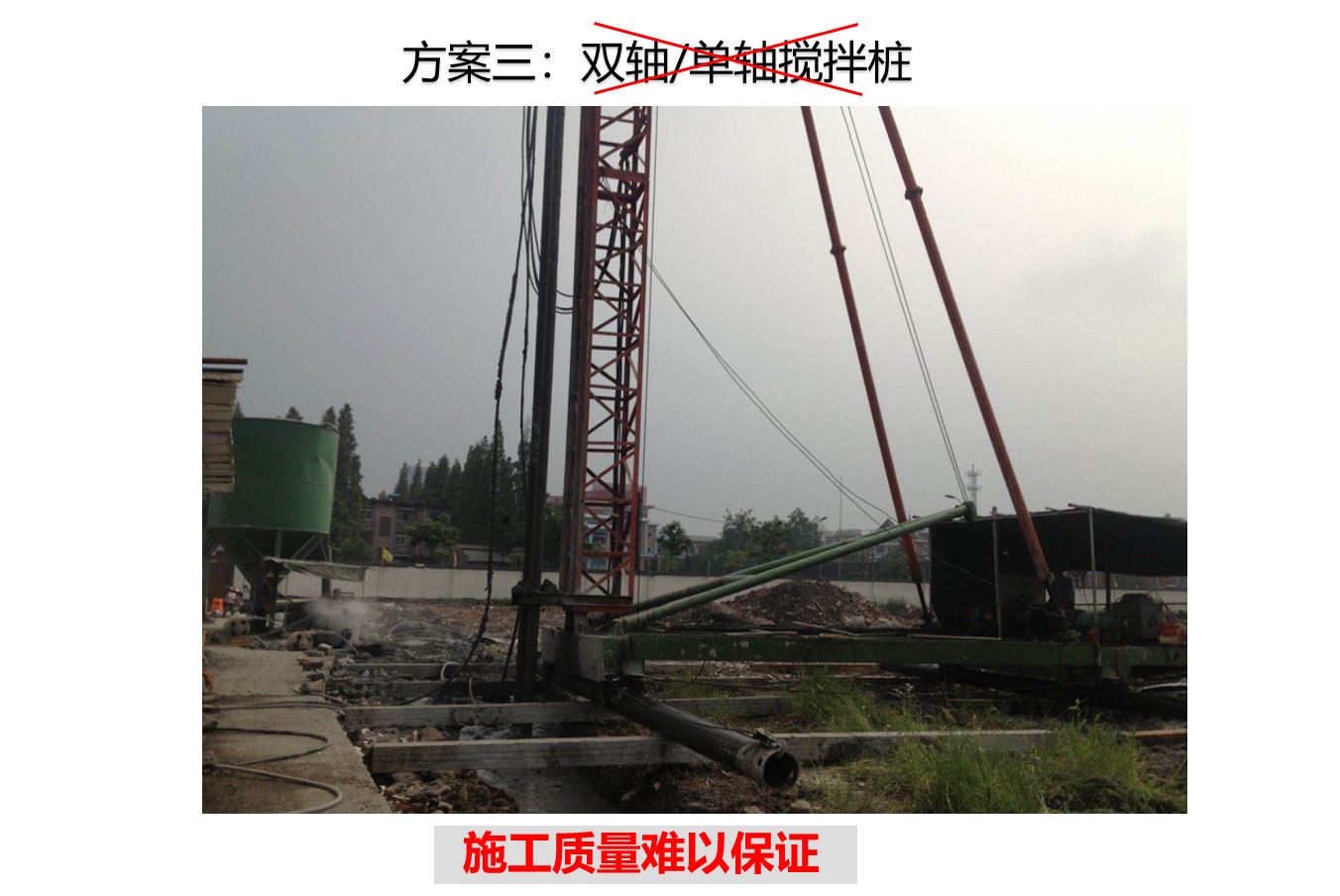

對于單軸或者雙軸水泥攪拌樁呢,大家又擔心施工質量難以控制,所以也沒有采用。

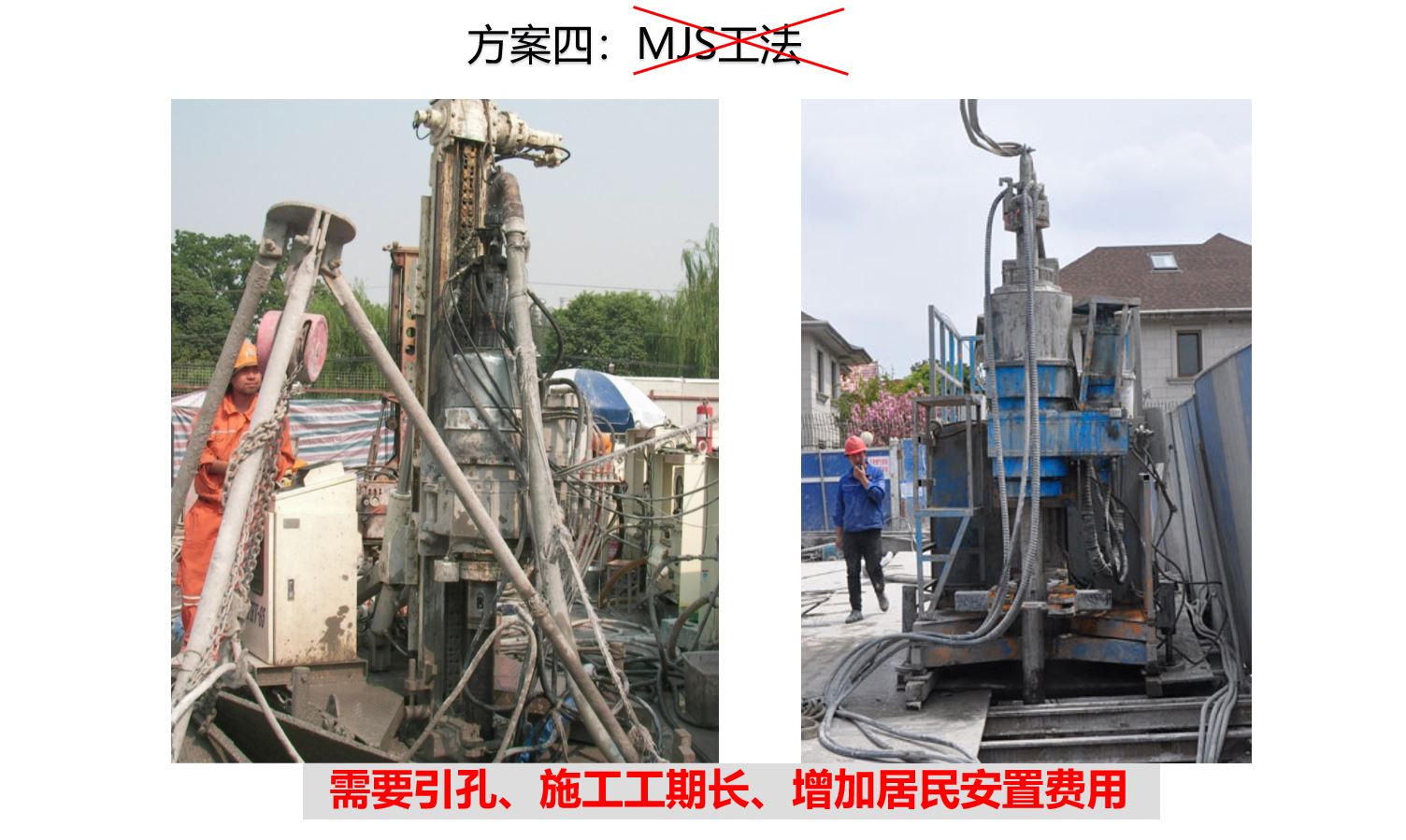

最后是MJS工法,這種工藝設備輕、擾動小、質量好,但是造價相對比較高,而且由于MJS施工前需要引孔,施工工期比較長,也會進一步增加小區內居民的安置費用。

最后,各方綜合質量、工期、造價、環境影響等多方面,決定采用IMS工法進行復合地基加固。
項目概況

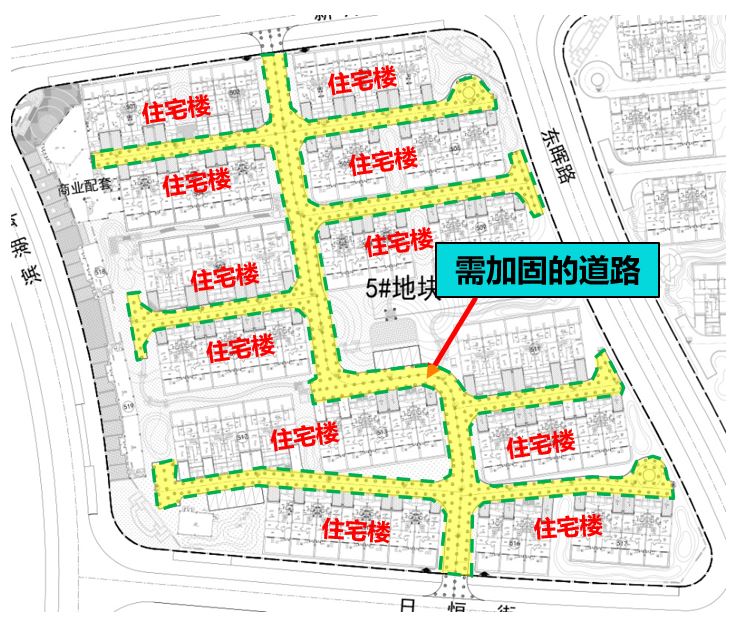

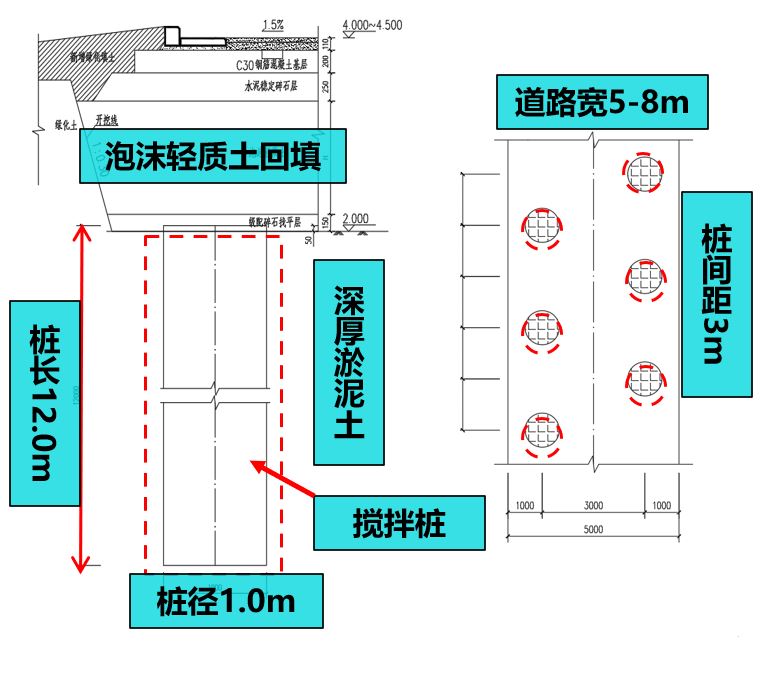

維拉小鎮住宅小區項目位于規劃慈城新區中心湖東面,共分9個地塊(分三期),總用地面積約為32.37公頃。目前一期(5#、6#、7#地塊)已于2011年10月份竣工,并于2011年底交付?,F狀5#、6#和7#地塊道路為回填土瀝青道路。本次地基加固設計為維拉小鎮住宅小區一期5#和7#地塊道路加固設計。攪拌樁采用了1m的樁徑,樁長12m。

樁體檢測

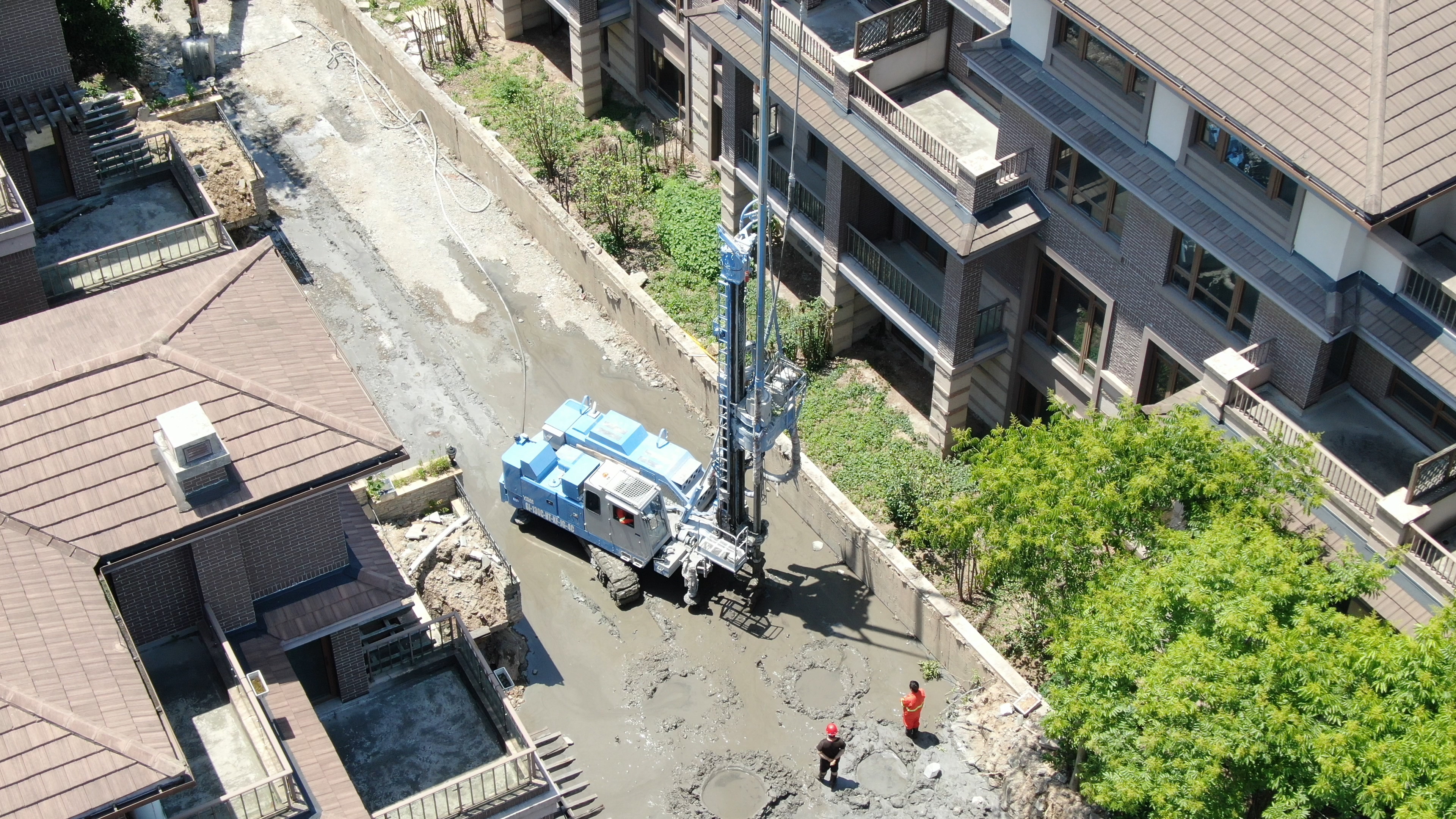

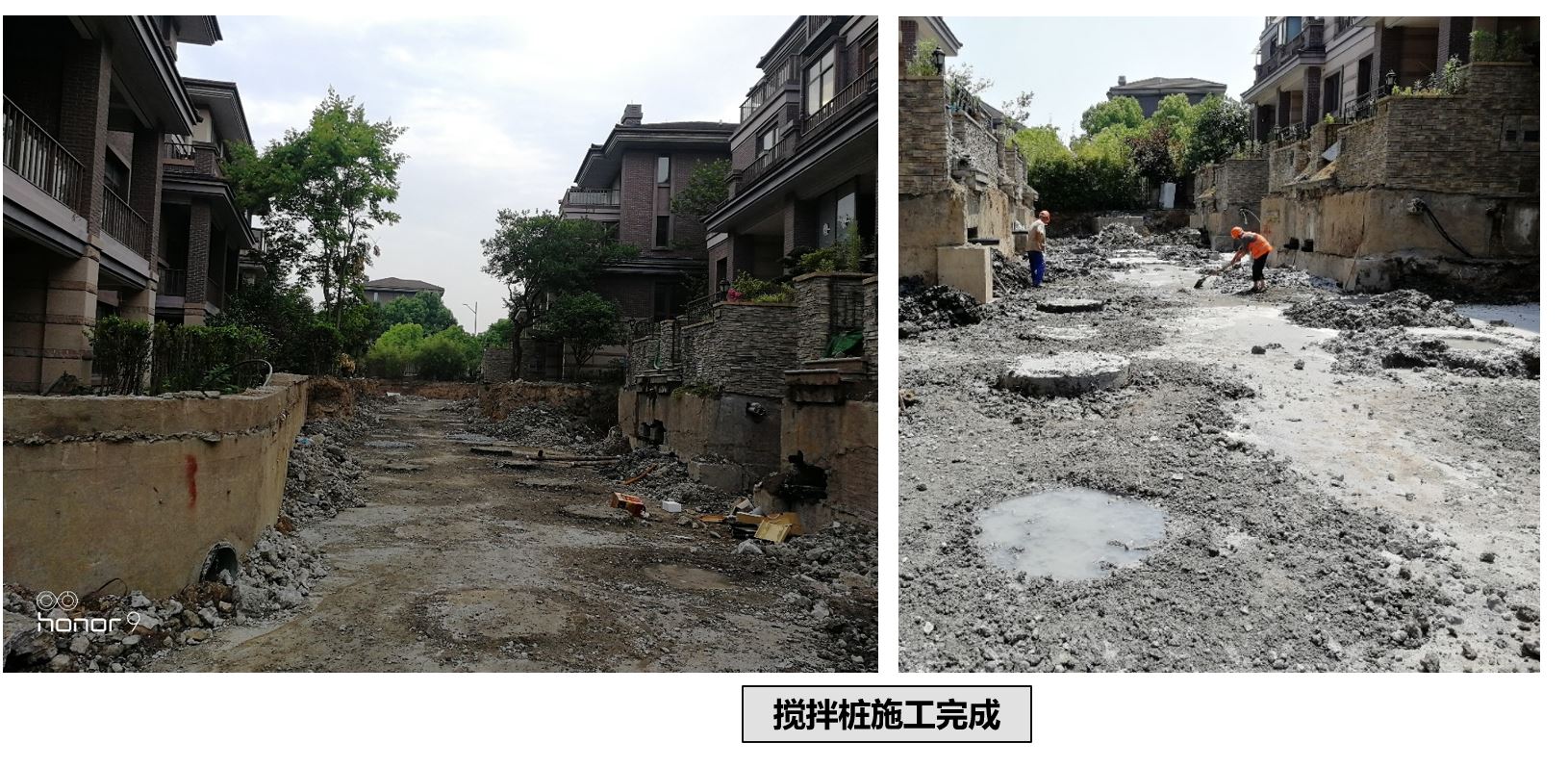

▲攪拌樁施工完成圖

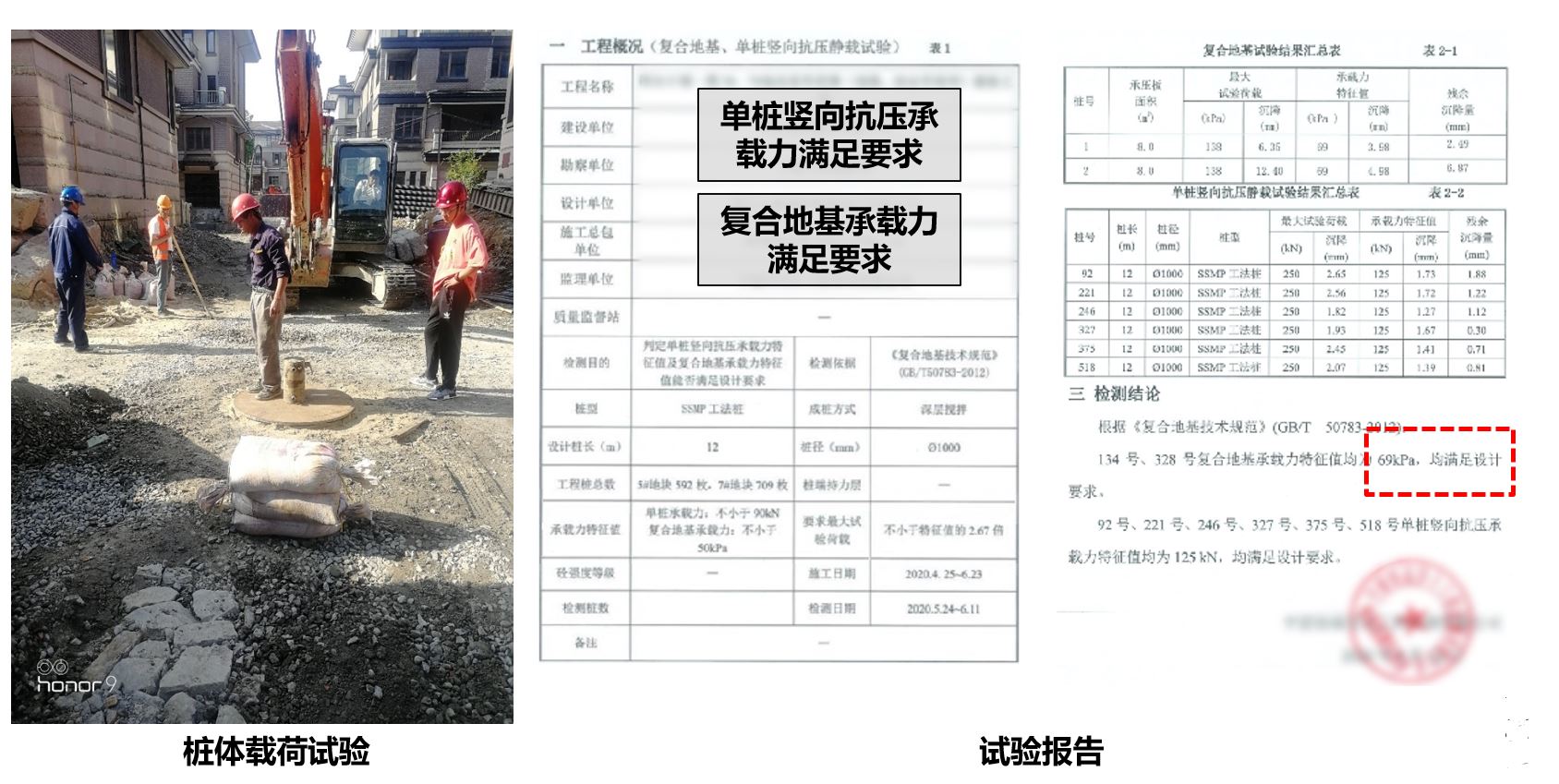

施工完成后,小區業主現場隨機抽取IMS工法攪拌樁,進行第三方檢測,結果顯示,施工后的復合地基承載力和單樁豎向抗壓承載力均滿足設計要求。
